頁面內容取自:經濟部標準檢驗局「戶外電池儲能系統案場驗證技術規範」–中華民國111年8月22日公告
淨零轉型為世界共同的重大目標,政府推動2050淨零轉型勢在必行,2022年3月政府正式公布「臺灣2050淨零排放路徑及策略總說明」,接著9月台電公布10年投入5645億「強化電網韌性建設計畫」,以及10月國發會預計年底將公布「十二項關鍵戰略」具體行動方案。
1.意願評估

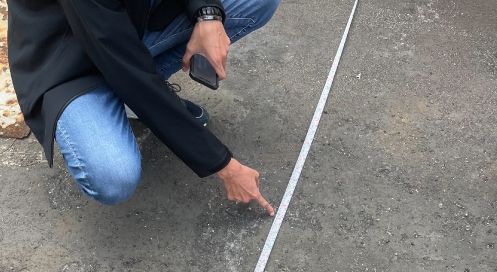

2.現場勘查
3.內容說明
4.簽約
5.審查設計

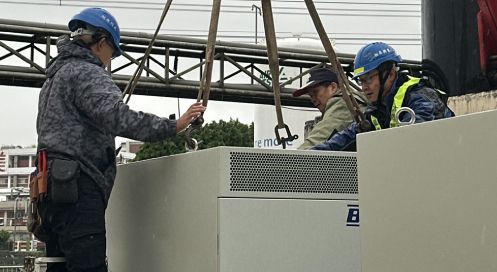

6.工程建置
場勘、地主租約、台電饋線申請、系衝準備和申請等。
業主合約簽立、電機及土木技師製圖、專案經理指派、盤體和主要設備採購等。

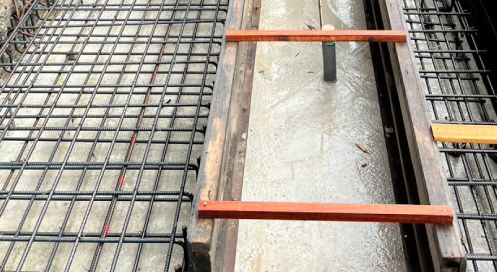

放樣、除草整地、案場開挖、接地系統及配管工程、設備區RC基礎等。

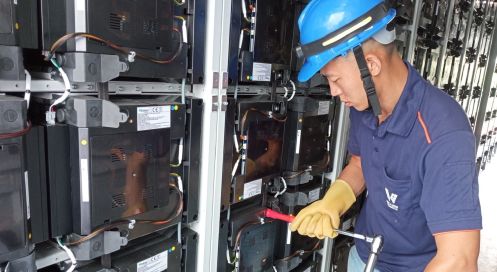

弱電及高壓電力系統工程、EMS網路監控系統工程、設備定位、送電前測試等。

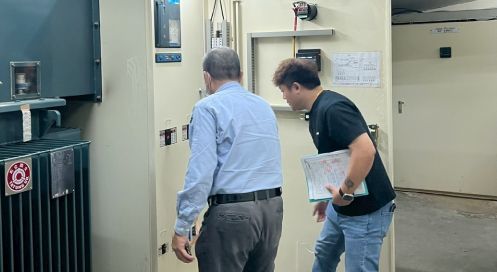

驗收測試項目、系統開通測試、相關數據驗收、台電送電、教育訓練等。
售後服務、案場後續維運服務、備品採購及更換作業等。
併網型儲能設置區域規劃
儲能櫃距離規範
各設備間安全距離1.5公尺,週界退縮3公尺。目前設置以工業區為主,未來仍須符合主管機關規定。
設備安全
重要組件(電池、模組):遵循國際/國內規範,先取得測試合格報告或驗證證書,接著完成標準認證後,再至台電申請併聯送電程序。
儲能系統:擇一遵循(CNS、IEC、UL),由第三方公正機構進行現場測試合格,再至台電申請併聯送電程序。
消防安全
消防安全裝置設置:須設置滅火器、警報/偵測器、洩壓閥、不斷電系統等。
消防系統設計:依「各類場所消防安全設備設置標準」進行消防設計,併使用消防署屬認可安全設備,且設計圖面、計算書應由消防設備師設計及簽證。
消防防護計畫:提供消防防護計畫、與當地消防單位聯繫提供緊急應變之規劃、每年應定期檢修消防安全裝置乙次
新設案場於建置前申請設計審查,符合後始得施工。
新設案場竣工後執行案場審查(包含現場驗收試驗),確認案場符合原設計安全要求者,核發VPC證書。
取得VPC證書後每2年執行1次現場驗收試驗(定期試驗),符合者始得延續證書。
標準局實施儲能案場VPC驗證前,既設及建置中案場
1.案場零組件:依台電公司規定提交CNS、IEC或UL零組件測試合格之報告或驗證證書予台電公司審查。
2.既設(營運中)案場:
3.建置中案場:應由第三方機構執行IEC 62933-5-2或UL 9540現場測試,並提交予台電公司。
4.前揭案場轉換至標準局VPC驗證時,標準局將每2年依據CNS 62933-5-2或案場原現場驗收試驗標準(如: UL 9540)執行現場驗收試驗,惟依原現場驗收試驗標準執行者,仍需執行現場驗收10項試驗項目。
5.另轉換時,應提交零組件相關合格報告或驗證證書,無法提交或案場配置不符合技術規範或相關國家標準要求者,應額外增加安全保護措施。
6.經標準局審查符合者,核發VPC證書。
註:第三方機構之資格建議為國內財團法人或經簽屬IAF MLA國際認證機構認可之驗證機構,如:工研院、金屬中心、大電力、UL、TUV Rh 、Intertek、BV…等
